한 줄 요약
2026년 7월 1일부터 태양광발전소 부지·구조물의 정기검사 주기가 '2년 이내'에서 '4년 이내'로 바뀌었습니다.
2026년 7월 1일부터 태양광발전소 부지·구조물의 정기검사 주기가 '2년 이내'에서 '4년 이내'로 바뀌었습니다.
준공을 앞둔 사업주라면 태양광 사용전검사 신청 시한을, 이미 발전소를 돌리고 계신다면 바뀐 태양광 정기검사 기준을 놓치기 쉽습니다. 우리 발전소가 어떤 검사를 언제 받는지, 신청 방법과 결과 확인방법, 비용 확인 경로까지 순서대로 정리해 드리겠습니다.

"검사는 준공 때 한 번 받으면 끝"이라고 생각하기 쉽습니다. 태양광 발전설비가 받는 법정 검사는 두 가지입니다.
설비를 쓰기 전에 받는 사용전검사, 쓰는 동안 주기마다 받는 정기검사입니다.
두 검사 모두 한국전기안전공사가 위탁받아 수행하고, 신청서도 이곳에 냅니다.

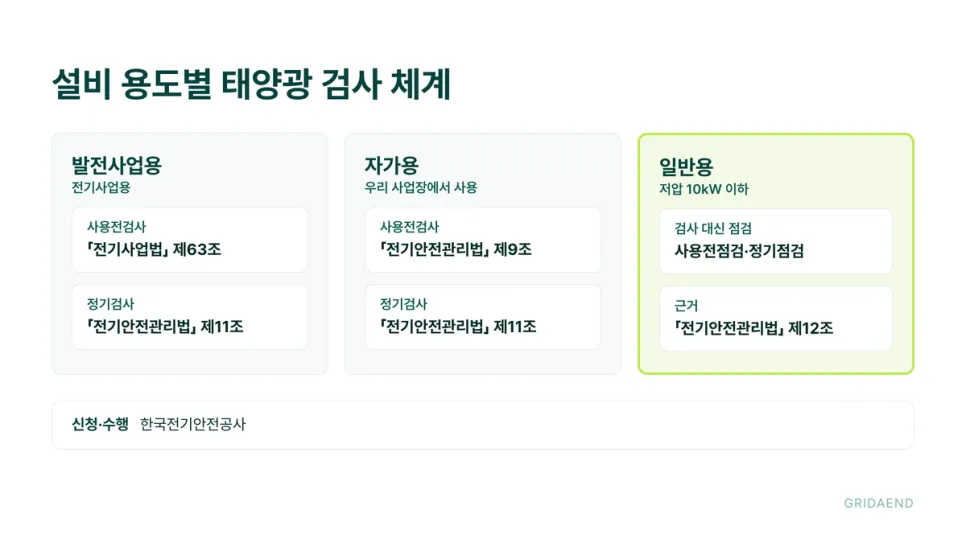

법 근거는 설비 용도에 따라 갈립니다. 전력을 팔려고 짓는 발전사업용 설비의 사용전검사는 「전기사업법」 제63조, 우리 사업장에서 쓰는 자가용 설비의 사용전검사는 「전기안전관리법」 제9조가 근거입니다. 정기검사는 둘 다 「전기안전관리법」 제11조를 따릅니다. 「전기사업법」에 있던 정기검사 조항(제65조)은 「전기안전관리법」 제정에 따라 삭제됐습니다(2020년 3월 31일 공포, 2021년 4월 1일 시행).
💡 태양광 사용전검사란?
설치공사나 변경공사를 마친 설비가 인가·신고한 공사계획과 기술기준에 맞는지 확인하는 검사입니다.
합격해야 그 설비를 사용할 수 있습니다.

사용전검사 대상은 공사계획의 인가를 받거나 신고를 하고 설치·변경공사를 하는 전기설비입니다(「전기사업법 시행규칙」 제31조제1항, 「전기안전관리법 시행규칙」 제6조제1항). 발전사업용 발전소 설치공사는 출력 1만kW 이상이면 인가, 1만kW 미만이면 신고 대상입니다. 인가냐 신고냐만 다를 뿐, 공사를 마치면 사용전검사로 이어집니다.
경계에 있는 설비도 있는데요. 저압 10kW 이하 발전설비는 '일반용전기설비'로 분류돼 검사가 아니라 한국전기안전공사의 점검(사용전점검·정기점검)을 받습니다. 다만 자가용전기설비와 같은 수전장소에 설치하는 설비는 일반용으로 보지 않습니다(「전기사업법 시행규칙」 제3조제2항). 자가용 수전설비가 있는 건물에 소형 설비를 더하는 경우라면 이 단서부터 보십시오.
검사 시기는 두 번 열립니다. 태양광발전소 공사는 공사계획에 따른 설비의 일부가 완성돼 그 부분만 먼저 쓰려고 할 때, 그리고 전체 공사가 완료된 때 사용전검사를 받습니다(「전기사업법 시행규칙」 별표 9, 「전기안전관리법 시행규칙」 별표 3). 변압기 뱅크별, 동별·층별로 나눠 부분검사를 신청할 수도 있습니다.
순서는 날짜 계산에서 시작합니다.

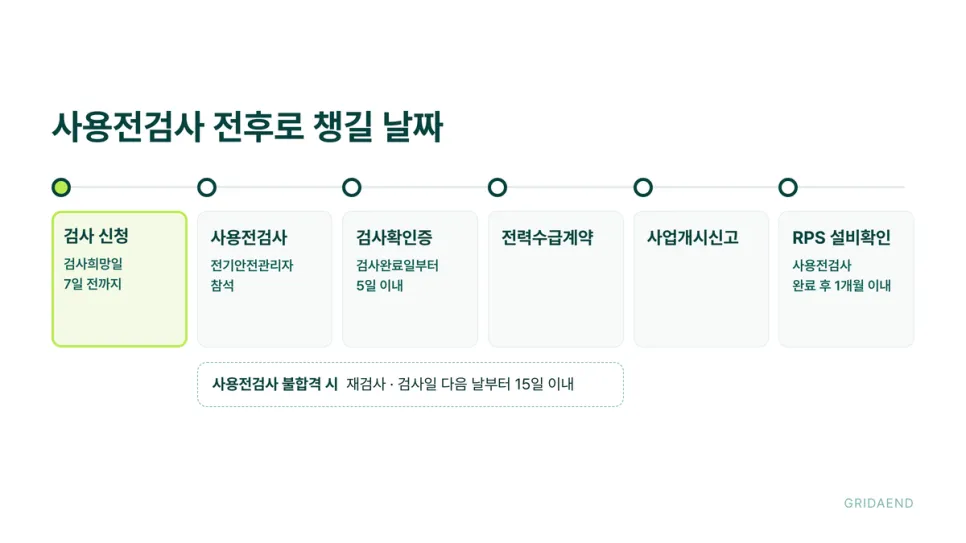

태양광 사용전검사 신청 방법은 단순합니다. 신청서를 검사를 받으려는 날의 7일 전까지 한국전기안전공사에 냅니다. 발전사업용은 「전기사업법 시행규칙」 별지 제28호서식, 자가용은 「전기안전관리법 시행규칙」 별지 제4호서식입니다. 신청서에는 전기설비의 종류·용량, 검사희망일, 사용개시 예정일을 적습니다.
■ 공사계획인가서 또는 신고수리서 사본
■ 설계도서 및 감리원 배치확인서
■ 자체감리 확인 서류 (전기안전관리자가 자체감리한 경우)
■ 전기안전관리자 선임신고증명서 사본
■ 장관이 고시하는 그 밖의 서류 (검사 당일까지 제출 가능)
자가용은 저압 설비인지에 따라 앞의 두 서류 적용이 달라집니다. 저압 자가용 설치공사는 사용전검사 신청으로 공사계획신고를 갈음할 수도 있습니다(전기저장장치 제외). 선임신고증명서 사본이 첨부서류에 들어 있습니다. 선임이 늦어지면 신청서를 갖출 수 없습니다.

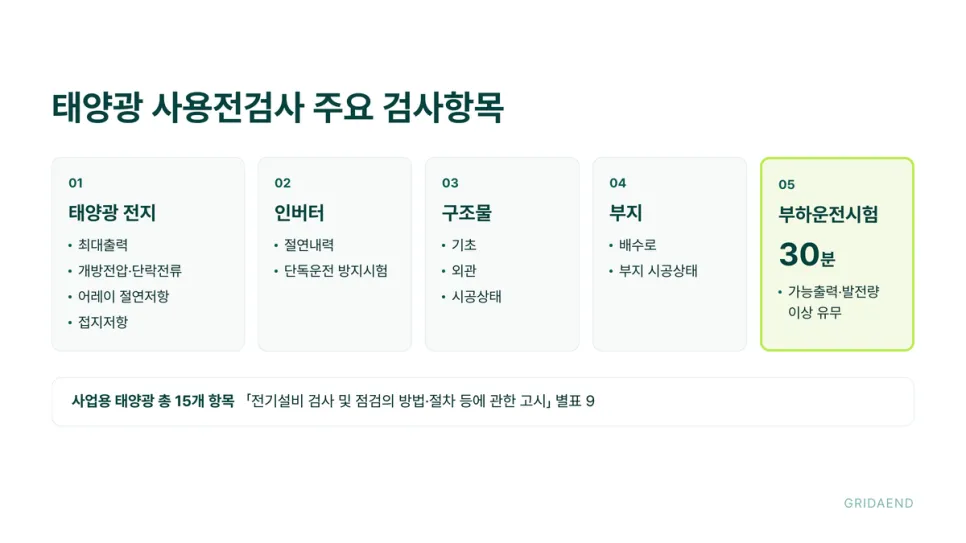

검사 날에는 전기안전관리자가 현장에 참석하고, 사용전검사에는 시공관리책임자도 입회합니다(「전기설비 검사 및 점검의 방법·절차 등에 관한 고시」 제17조). 같은 고시 별표 9가 정한 사업용 태양광 사용전검사 항목은 15개입니다. 태양광 전지의 최대출력·개방전압·단락전류, 어레이 절연저항·접지저항, 인버터(전력변환장치)의 절연내력과 단독운전 방지시험이 들어갑니다.
설비 밖도 봅니다. 구조물은 기초·외관·시공상태를, 부지는 배수로와 부지 시공상태를 확인합니다. 부하운전시험은 검사 때 일사량을 기준으로 가능출력과 발전량 이상 유무를 30분간 봅니다.
준비자료 목록에는 지목변경사항을 포함한 토지(임야)대장, DC지락차단장치의 공인시험기관 시험성적서도 있으니 준공 전에 목록을 받아 두시는 편이 좋습니다.

결과는 검사완료일부터 5일 이내에 검사확인증으로 나옵니다(「전기안전관리법 시행규칙」 제9조). 발전설비 최종 사용전검사 확인증에는 정격출력이 적힙니다. 한국전기안전공사 민원 포털 '전기안전여기로'에는 확인증 출력과 확인증 진위확인 메뉴가 있습니다.
판정은 합격·부분합격·합격(요주의)·불합격·임시사용으로 나뉩니다. 사용전검사에서 불합격하면 재검사 기간은 검사일 다음 날부터 15일 이내이고, 사업용 설비는 제작·수리 기간을 고려해 협의로 정할 수 있습니다. 재검사에서도 불합격하면 공사업체가 관할 시·도지사에게 부실시공업체로 보고됩니다.
합격 전에 설비를 돌리면 300만원 이하 벌금 대상입니다(「전기사업법」 제105조, 「전기안전관리법」 제49조). 임시사용 통지를 받은 경우는 예외인데요. 발전기 출력이 인가·신고 출력보다 낮지만 안전에 지장이 없는 경우 등에 3개월 이내, 연장해도 전체 1년 이내로 허용됩니다.
합격 뒤에도 일정은 이어집니다. 한국에너지공단이 안내하는 행정절차는 사용전검사 다음이 전력수급계약, 사업개시신고, RPS 설비확인입니다. RPS 설비확인은 사용전검사 완료 후 1개월 이내에 신청하고, 기한을 넘기면 공급인증서가 설비확인서 접수일부터 발급됩니다.

준공을 앞둔 발전소라면 아래부터 짚어 보십시오.
✅ 전기안전관리자 선임신고증명서가 아직 없다
✅ 검사희망일 7일 전 날짜가 공정표에 없다
✅ 부지 배수로·구조물 기초를 검사항목과 대조하지 않았다
✅ 인버터 단독운전 방지·DC지락차단장치 시험성적서가 없다
✅ 허가 당시 토지 지목이 전·답·과수원·임야·염전이다
앞의 네 항목 중 하나라도 걸리면 준공일과 검사일을 다시 맞춰야 합니다.
마지막 항목은 운영 단계에서 부지·구조물 정기검사 대상인지까지 가릅니다.
본 글의 내용은 작성 시점의 공개 자료를 바탕으로 정리한 것으로 참고용이며, 제도와 시세는 변동합니다. 투자·계약 판단의 근거로 사용할 수 없습니다.
