태양광 패널 표면의 셀 격자 클로즈업

가이드

태양광 설치 기준과 절차 총정리 | 지붕·공장·부지별 순서

태양광 설치 기준은 설비를 어디에 두느냐보다 전기를 어디에 쓰느냐에서 먼저 갈립니다. 전력시장에 팔면 발전사업 허가부터 보고, 우리 사업장에서 쓰는 자가용 설비라면 공사계획 인가·신고와 사용전검사부터 봅니다. 공장 지붕인지 땅 위 부지인지는 그다음 갈림길인데요.

발행 2026-09-16읽는 시간 약 5

한 줄 요약

태양광 설치 기준은 설비를 어디에 두느냐보다 전기를 어디에 쓰느냐에서 먼저 갈립니다.

태양광 설치 기준은 설비를 어디에 두느냐보다 전기를 어디에 쓰느냐에서 먼저 갈립니다.

전력시장에 팔면 발전사업 허가부터 보고, 우리 사업장에서 쓰는 자가용 설비라면 공사계획 인가·신고와 사용전검사부터 봅니다. 공장 지붕인지 땅 위 부지인지는 그다음 갈림길인데요.

전기사업법·전기안전관리법·국토계획법 조문과 한국에너지공단 안내를 기준으로 순서를 정리해 드리겠습니다.

"태양광은 패널만 올리면 끝"이라고 생각하기 쉽습니다.

발전사업용 설비와 자가용 설비라면 법은 공사 전과 후에 관문을 하나씩 둡니다. 공사 전에는 공사계획 인가 또는 신고, 공사 후에는 사용전검사입니다. 전기사업법 제63조와 전기안전관리법 제9조는 모두 검사에 합격한 뒤에 설비를 사용하도록 정합니다.

💡 발전사업이란?

전기사업법 제2조제3호는 발전사업을 "전기를 생산하여 이를 전력시장을 통하여 전기판매사업자에게 공급하는 것을 주된 목적으로 하는 사업"으로 정의합니다. 전기사업을 하려면 같은 법 제7조에 따라 허가를 받아야 합니다.

첫 번째 갈림길은 판매냐 사용이냐입니다.

발전사업 허가권자는 기후에너지환경부장관 또는 시·도지사입니다.

전기사업법 시행령은 발전시설 용량 3,000kW 이하 발전사업의 허가 권한을 시·도지사에게 위임합니다.

기후에너지환경부장관이 허가할 때는 전기위원회 심의를 먼저 거칩니다.

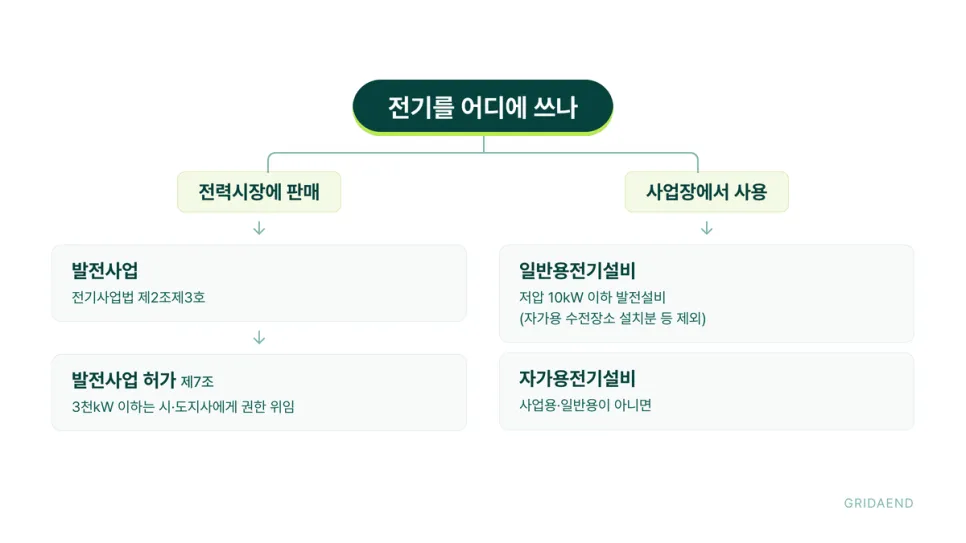

사업장에서 쓰는 설비는 법이 따로 나눕니다. 전기사업법 시행규칙 제3조는 저압 10kW 이하 발전설비를 일반용전기설비로 둡니다. 다만 자가용전기설비와 같은 수전장소에 설치하는 설비 등은 일반용으로 보지 않습니다. 전기사업용도 일반용도 아닌 전기설비는 자가용전기설비입니다(전기사업법 제2조제19호).

✅ 전기를 전력시장에 팔 계획 — 발전사업 허가

✅ 발전시설 용량 3,000kW 이하 — 허가 권한이 시·도지사에게 위임

✅ 저압 10kW 이하 발전설비 — 일반용전기설비 (자가용 수전장소 설치분 등 제외)

✅ 사업용도 일반용도 아닌 설비 — 자가용전기설비

두 번째 갈림길은 지붕이냐 땅이냐입니다.

국토계획법 제56조는 공작물의 설치, 토지의 형질 변경 등으로서 대통령령으로 정하는 행위를 개발행위로 정하고 시장·군수 등의 허가를 받게 합니다. 재생에너지 발전설비의 이격거리는 이 개발행위허가 때 다뤄집니다.

2026년 9월 18일 시행 개정 재생에너지법 제27조의3은 지자체장이 개발행위허가 때 이격거리를 적용할 수 있는 경우를 법령으로 한정했습니다. 태양광은 부지 경계선에서 반경 200m까지 범위에서 조례로 주택과의 이격거리를 정할 수 있습니다. 지붕형 태양광발전설비(건축물이나 구조물의 지붕에 설치)와 자가소비용 태양광발전설비에는 이 200m 범위의 이격거리가 적용되지 않습니다. 이 조항은 개정법 시행 이후 개발행위허가를 신청하는 경우부터 적용됩니다.

부지는 지자체별로 조건이 다릅니다. 2026년 8월 기후에너지환경부 발표 당시 전국 기초지방정부 228곳 중 129곳이 이격거리를 조례로 규정하고 있었습니다. 우리 부지가 속한 시·군의 조례를 200m 상한과 나란히 놓고 보시면 됩니다.

지상에 설치된 태양광
지상에 설치된 태양광

땅 위에 구조물을 세우면 건축법도 봅니다.

건축법 시행령 제118조는 건축물과 분리해 축조하는 높이 5m 넘는 태양에너지 발전설비를 공작물 축조 신고 대상으로 둡니다.

지붕은 건물 자체도 봐야 합니다. 설비 무게를 지붕이 받쳐야 합니다. 공사 전에 지붕 구조와 방수 상태부터 점검하는 이유입니다.

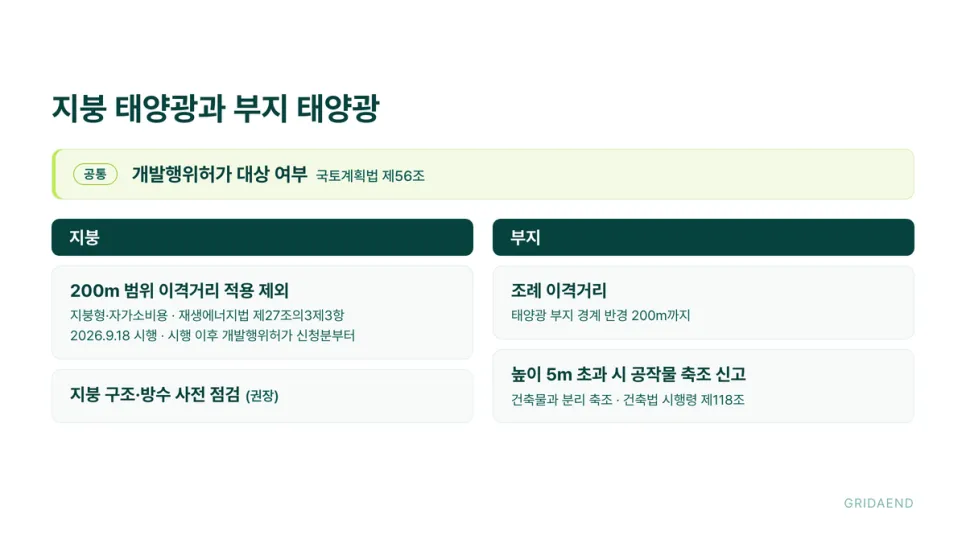

지붕과 부지에서 따로 보는 항목
지붕과 부지에서 따로 보는 항목

세 번째 단계는 공사계획입니다.

자가용전기설비 공사는 전기안전관리법 제8조에 따라 공사계획 인가 대상과 신고 대상으로 나뉩니다.

신고 대상은 공사를 시작하기 전에 신고합니다. 신고서는 한국전기안전공사에 제출합니다(시행규칙 제4조).

저압 자가용전기설비(전기저장장치·무정전전원장치 제외)는 사용전검사 신청으로 공사계획신고를 갈음할 수 있습니다.

발전사업용 설비도 구조가 같습니다. 전기사업법 제61조도 공사계획 인가 대상과 착공 전 허가권자 신고 대상을 나눕니다. 자가용 쪽 인가·신고 대상 공사는 전기안전관리법 시행규칙 제3조와 별표 1이 정합니다. 설계가 끝나면 우리 설비가 어느 칸인지부터 맞춰 두셔야 합니다.

한국에너지공단 재생에너지 클라우드플랫폼은 태양광발전사업의 행정신청 항목을 아래와 같이 안내합니다.

설비와 사업 방식에 따라 해당하지 않는 항목도 있습니다. RPS 설비확인은 RPS 사업 참여를 원하는 사업자가 신청합니다.

  • 발전(전기)사업허가
  • 개발행위허가
  • 공사계획인가(신고)
  • 준공검사
  • 전기안전관리자 선임
  • 사용전검사
  • 전력수급계약
  • 사업개시신고
  • RPS 설비확인

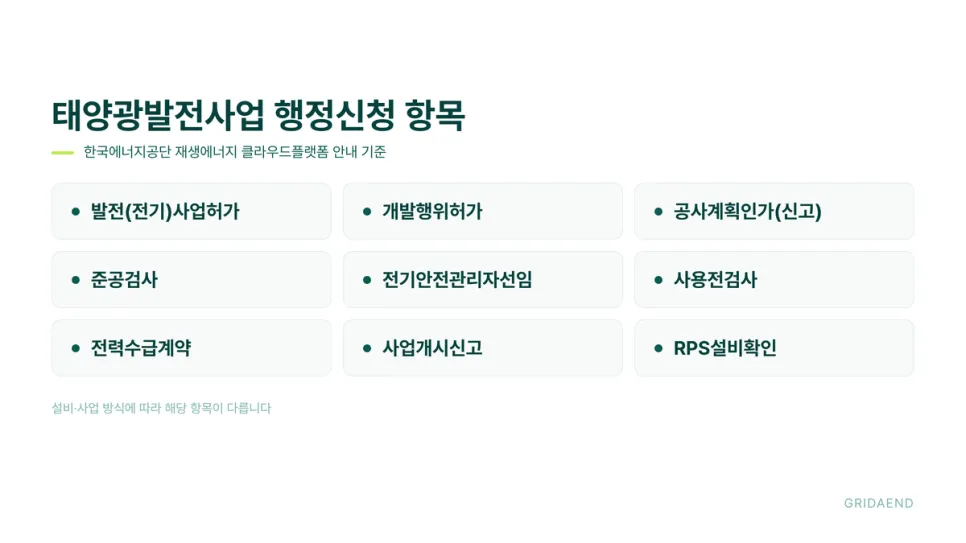

태양광발전사업 행정신청 항목 (한국에너지공단 재생에너지 클라우드플랫폼 안내 기준)
태양광발전사업 행정신청 항목 (한국에너지공단 재생에너지 클라우드플랫폼 안내 기준)

계통연계는 허가를 받은 날부터 시작됩니다. 전력망 이용 절차는 발전사업 허가, 전력망 이용신청, 이용계약 체결, 이용개시 순입니다. 2026년 7월 20일 시행된 송·배전용전기설비 이용규정 개정으로, 발전사업 허가 뒤 1년 안에 전력망 이용신청을 하지 않으면 허가 단계에서 검토된 계통연계 시기 등의 효력이 사라집니다. 이용신청 뒤 1년 안에 이용계약을 맺지 않아도 이용신청 효력이 사라집니다.

마지막 관문은 사용전검사입니다. 자가용 설비의 사용전검사 대상은 공사계획 인가를 받거나 신고를 하고 설치 또는 변경공사를 하는 전기설비입니다(전기안전관리법 시행규칙 제6조). 시험을 위해 일시 사용하는 경우 등은 예외입니다. 한국에너지공단은 이 검사를 공사계획 인가·신고 내용과 전기설비 기술기준에 맞는지 전기안전공사가 확인하는 절차로 안내합니다.

RPS 사업에 참여하려면 한 단계가 더 있습니다. RPS 설비확인은 사용전검사 완료 후 1개월 이내에 RPS 종합지원시스템에서 온라인으로만 신청합니다. 기한을 넘기면 공급인증서는 설비확인서 접수일부터 발급됩니다.

사용전검사 완료일부터 1개월, 이 날짜를 먼저 달력에 적어두십시오.

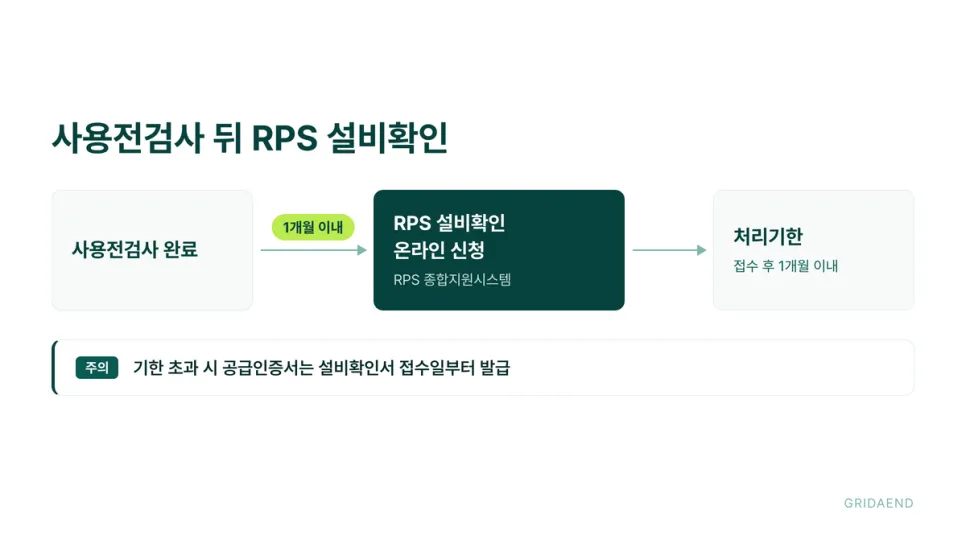

사용전검사 뒤 1개월 안에 설비확인을 신청합니다
사용전검사 뒤 1개월 안에 설비확인을 신청합니다

사업장에서 쓰는 설비와 전기를 파는 설비를 한 표에 모았습니다.

본 글의 내용은 작성 시점의 공개 자료를 바탕으로 정리한 것으로 참고용이며, 제도와 시세는 변동합니다. 투자·계약 판단의 근거로 사용할 수 없습니다.
