한 줄 요약
지붕 태양광 단점은 다섯 가지로 정리됩니다.
지붕 태양광 단점은 다섯 가지로 정리됩니다.
지붕 하중, 방수, 실제로 쓸 수 있는 면적, 전력망 사정, 준공 뒤 검사입니다.
공장 지붕이 비어 있어도 "지붕이 버틸까", "비가 새지 않을까"가 먼저 걸리실 텐데요.
단점마다 무엇을 기준으로 확인하면 되는지 공공기관 기준으로 짚어보겠습니다.

"지붕 태양광은 올리기만 하면 끝"이라고 생각하기 쉽습니다.
지붕은 원래 발전설비를 얹으려고 만든 건축물이 아닙니다.
그래서 공장 태양광 설치 대부분은 지붕 컨디션에서 시작합니다.
💡 지붕 태양광이란?
건축물 지붕·옥상에 올리는 태양광설비입니다.
한국에너지공단 시공기준은 건축물에 설치하는 태양광(건물형)을 옥상 등에 설치하는 건물일반형, 경사 지붕·외벽에 밀착하는 건물부착형(BAPV), 건축 부자재 역할을 겸하는 건물일체형(BIPV)으로 나눕니다.

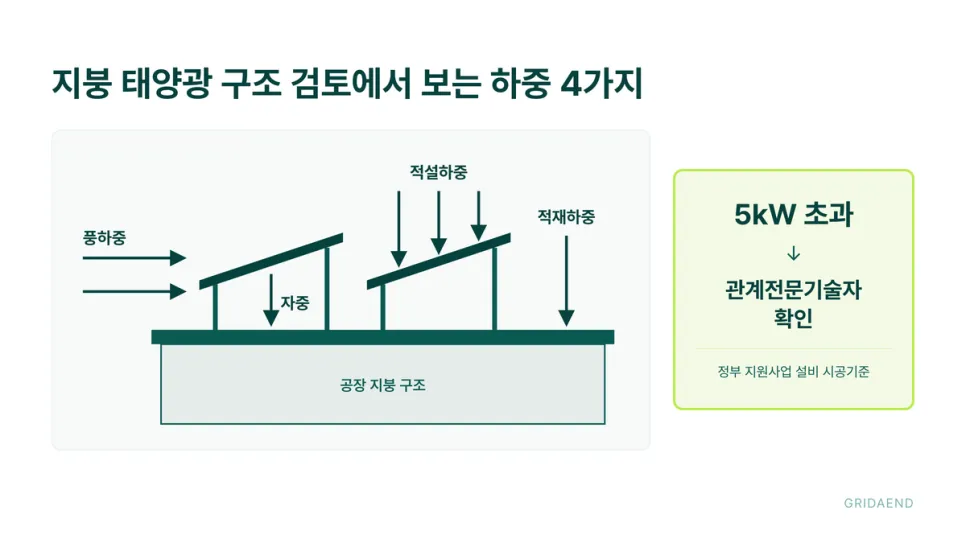

첫째 단점은 하중입니다.
설비 무게에 눈과 바람의 힘까지 지붕 구조가 받습니다.
정부 지원사업 등으로 설치하는 설비에 적용되는 「신·재생에너지 설비의 지원 등에 관한 지침」 [별표 1] 시공기준은 지지대가 자중, 적재하중, 적설하중, 풍하중 등을 포함한 구조하중에 안전한 구조여야 한다고 정합니다.
같은 기준은 건물일반형·BAPV형 설비가 5kW를 넘으면 건축구조기준에 따른 안전성과 적정성을 관계전문기술자에게 확인받고, 확인받은 대로 시공하게 합니다.
공급인증서 발급대상 설비는 「공급인증서 발급 및 거래시장 운영에 관한 규칙」을 적용합니다.
설비는 하중을 지지할 수 있는 콘크리트나 철제 구조물에 직접 고정하는 것이 원칙입니다.
구조 확인을 받을 때 우리 공장의 준공 도면과 구조계산서가 있으면 보다 정확한 안내가 가능합니다.

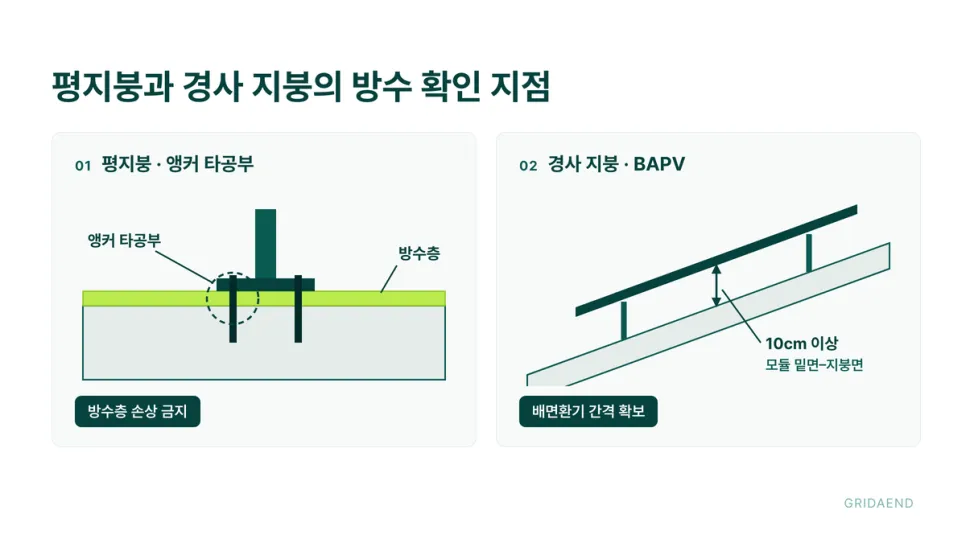

둘째는 방수입니다.
평지붕에 지지대를 세우려면 앵커를 박는 경우가 있습니다.
시공기준은 평지붕에 앵커를 타공할 때 옥상 방수층이 깨지지 않도록 해야 한다고 적고 있습니다.
경사 지붕에 밀착하는 BAPV형은 지붕 표면에 크랙이 생기지 않게 하고 방수에 문제가 없도록 설치해야 합니다.
모듈 프레임 밑면과 지붕면 사이는 배면환기를 위해 10cm 이상 띄웁니다.
순서가 중요합니다.
방수 보수나 지붕 교체 계획이 있다면 그 일정과 태양광 공사 일정을 한 장에 놓고 선후를 먼저 정해 두십시오.

셋째, 지붕 전체를 다 쓸 수는 없습니다.
시공기준에는 설치 면적을 줄이는 조항이 있습니다.
옥상 난간대 등으로 모듈에 음영이 생기지 않도록 충분한 이격거리를 둬야 합니다.
눈·얼음이 보행자에게 떨어지지 않도록 모든 모듈 끝선은 건물 마감선을 벗어나지 않아야 합니다.

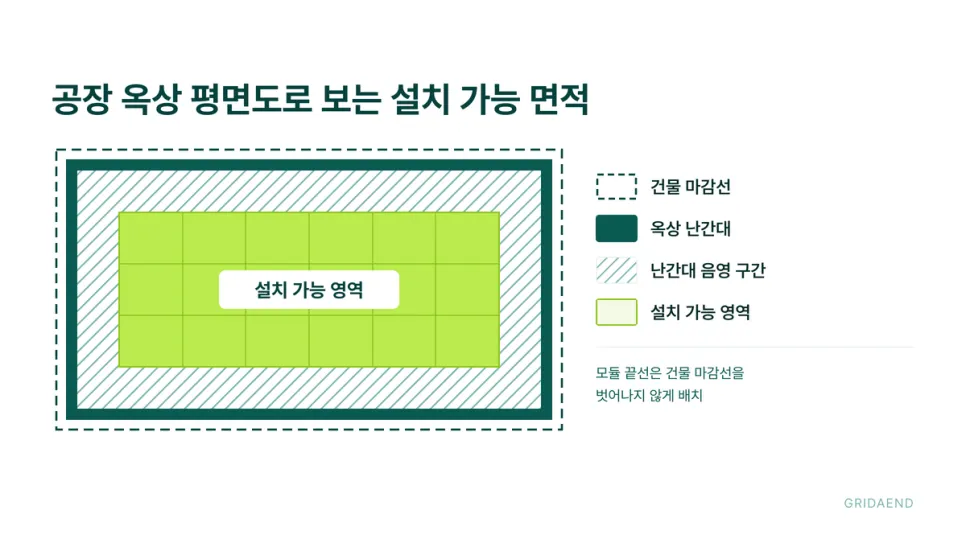

도면상 지붕 면적과 실제 설치 면적은 다릅니다.
난간대 음영 구간과 마감선을 표시한 옥상 평면도로 계산해야 용량이 정확하게 나옵니다.

넷째는 전력망 사정입니다.
전력 수급 불균형이나 지역망 과부하 같은 계통 불안정에 대응해 발전량을 줄이는 조치가 출력제어입니다.
기후에너지환경부 2026년 6월 보도자료에 따르면 재생에너지 출력제어는 2023년 2회, 2024년 27회, 2025년 82회였습니다.
출력제어가 태양광만 겨냥하는 것은 아닌데요. 기후에너지환경부의 2026년 가을철 대책(9월 19일~11월 15일)은 석탄·LNG 같은 유연성 전원을 먼저 제어하고, 필요하면 원전·비중앙 같은 경직성 전원을 제어하는 순서를 원칙으로 둡니다. 경직성 전원을 제어할 때는 형평성 차원에서 선접속 후제어 자원 등 500kW 이상 재생에너지를 제어 대상에 포함합니다.
출력제어가 필요하다고 미리 전망되면 전일, 당일 오전 9시, 제어 30분 전 세 번 사전 안내할 계획입니다.
기후에너지환경부는 2026년 2월 출력제어 조건부 재생에너지 접속 허용용량을 배전선로당 16MW까지 확대하는 방안을 추진할 계획이라고 밝혔습니다.
설계 단계에서 우리 설비 용량이 500kW를 넘는지와 접속 여건을 함께 확인해 두시면 됩니다.

다섯째, 설치가 끝나도 할 일이 남습니다.
「전기안전관리법 시행규칙」 [별표 4](정기검사 대상 전기설비 및 시기)는 전기사업용·자가용 태양광발전소의 태양광·전기설비 계통 정기검사 시기를 4년 이내로 정합니다.
시공기준은 인버터, 전력량계, 모니터링 설비 등 모든 설비가 정상 작동해야 한다고 정합니다.
접속함은 지락·낙뢰·단락 등으로 이상이 생기면 경보등이나 경보장치로 외부에서 바로 확인할 수 있어야 합니다
(실내에서 확인할 수 있으면 예외). 모듈·인버터·접속함은 KS 인증제품을 설치하는 것이 원칙입니다.

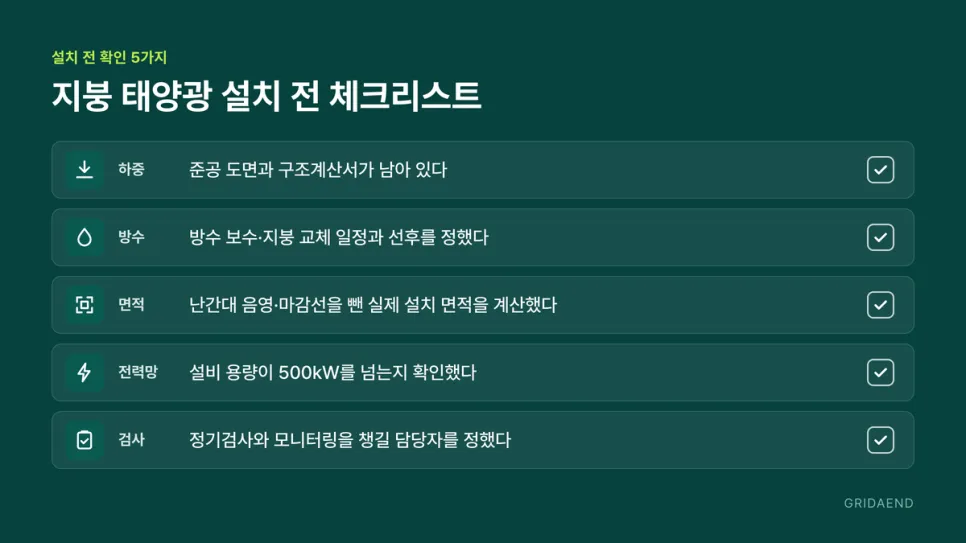

✅ 준공 도면과 구조계산서가 남아 있다
✅ 방수 보수·지붕 교체 일정과 선후를 정했다
✅ 난간대 음영·마감선을 뺀 실제 설치 면적을 계산했다
✅ 설비 용량이 500kW를 넘는지 확인했다
✅ 정기검사와 모니터링을 챙길 담당자를 정했다
