한 줄 요약
2026년 정부 건물지원사업은 3월 17일 공고가 나왔고, 접수는 4월 14일부터 24일까지 평일에만 받았습니다.
2026년 정부 건물지원사업은 3월 17일 공고가 나왔고, 접수는 4월 14일부터 24일까지 평일에만 받았습니다.
공장이나 창고를 가진 분들이 태양광 보조금을 알아볼 때쯤이면 그해 접수가 이미 닫혀 있는 경우가 많습니다.
우리 건물이 어떤 제도의 대상인지, 다음 공고 전에 무엇을 준비해 두면 되는지 이 글로 정리하실 수 있습니다.

"태양광 보조금은 가정집 얘기"라고 생각하기 쉽습니다. 실제로는 반대입니다.
기후에너지환경부 건물지원사업은 주택과 국가·지자체 소유 건물을 뺀 모든 건물과 시설물이 대상입니다.
건축물대장에 올라 있는 공장, 창고, 상가, 축사가 여기 들어가고, 주택 가운데 기숙사도 지원 대상입니다.
💡 건물지원사업이란?
건물 소유자가 그 건물에서 쓸 전기를 만드는 재생에너지 설비를 설치할 때 설치비 일부를 정부가 보조하는 사업입니다. 기후에너지환경부가 공고하고 한국에너지공단 신·재생에너지센터가 접수·선정합니다. 2026년 지원 규모는 458억 6,700만 원입니다.

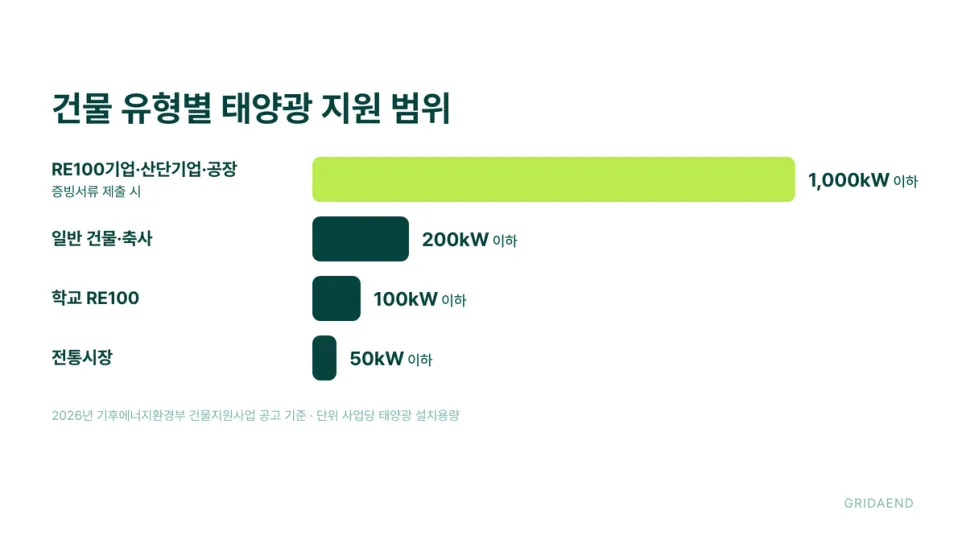

태양광 지원 범위는 건물 성격에 따라 갈립니다.
일반 건물은 200kW 이하입니다. RE100기업, 산업단지 입주기업, 공장은 1,000kW 이하까지 넓어집니다.

1,000kW로 넓히려면 증빙이 필요합니다. 공장은 공장등록증명서, 산업단지 입주기업은 입주 증빙서류, RE100기업은 재생에너지 사용 확인서를 냅니다. RE100 참여를 준비하는 기업은 재생에너지 사용 확인제도 등록 증명서로도 인정됩니다.
축사도 받을 수 있습니다. 조건이 하나 붙습니다.
축산업 등록(허가)증을 가진 사람이, 그 등록증에 신고된 시설에 설치하는 경우에만 지원됩니다.
여기서 가장 많이 놓치는 조건이 있습니다.
건물지원 보조금은 자가소비 전용입니다. 공고 원문은 "해당 건물의 자가소비에 한하여 지원하며, 발전(잉여)된 전기는 거래·판매 불가"라고 적고 있습니다.
용량도 쓰는 전기에 맞춰야 하는데요. 기존 건물은 월 예상발전량이 한전 월평균 전기사용량을 넘을 수 없고, 신축 건물은 설치용량이 한전 계약전력을 넘을 수 없습니다. 크게 설계하면 선정평가에서 하향조정될 수 있습니다.

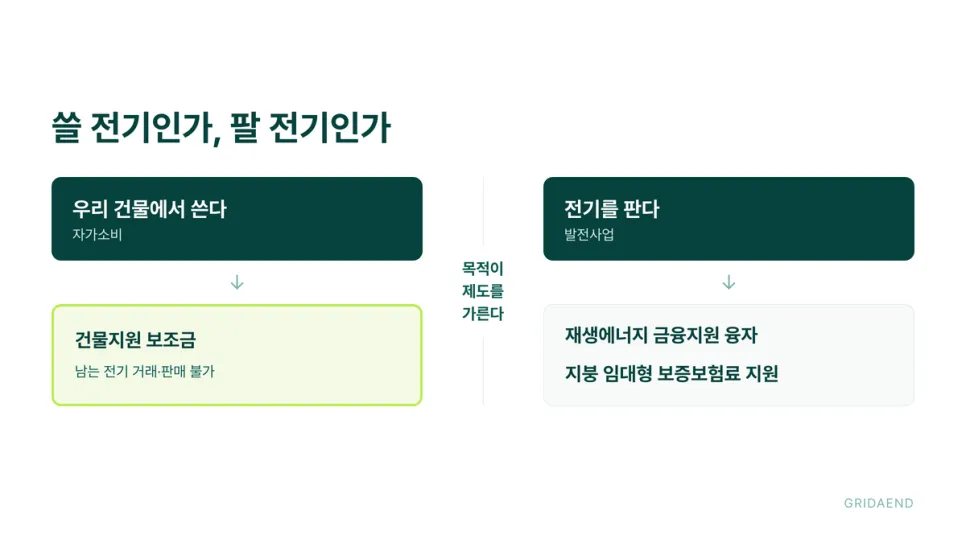

전기를 팔 목적이라면 길이 다릅니다. 발전사업은 기후에너지환경부 재생에너지 금융지원사업, 즉 장기 융자 쪽입니다. 센터가 자금추천서를 내고 대출 심사와 실행은 금융기관이 맡습니다. 2026년 3차 접수는 7월 6일부터 예산 마감 시까지 선착순입니다.
지붕을 빌려주는 방식도 지원이 있습니다. 2026년 9월 11일 공고된 지붕 태양광 보증보험료등 지원사업은 지붕 임대형 발전사업의 보증보험료·공제료 일부를 지원합니다. 대상 지붕은 건축물대장 주용도가 공장·창고·업무시설이거나 공장등록증이 있는 건물입니다. 신청인은 재생에너지 사용 확인제도에 등록한 기업과 직접전력거래계약(PPA)을 맺고 보증보험료를 부담하는 태양광 발전사업자이고, 신청기한은 2026년 12월 11일입니다. 다만 예산 소진 상황에 따라 조기 마감되거나 연장될 수 있습니다.
지자체가 주관하는 제도도 있습니다. 융복합지원사업은 지자체나 공공기관이 주관기관이 되어 시공기업과 컨소시엄을 꾸려 신청합니다. 개별 건물주는 직접 신청하지 않고, 소유자별 신청서에 서명해 참여합니다.
2027년 사업 수요조사는 2026년 3월 17일부터 6월 12일까지 접수를 받았습니다. 공고 일정상 선정결과 가내시는 9~10월 중, 최종 확정은 12월 중입니다. 태양광 상한은 개소당 200kW이고, RE100 기업·산업단지 입주기업·공장은 1MW까지입니다. 주택·건물지원 등 다른 국고 보조를 받았거나 받을 예정인 경우는 제외됩니다.

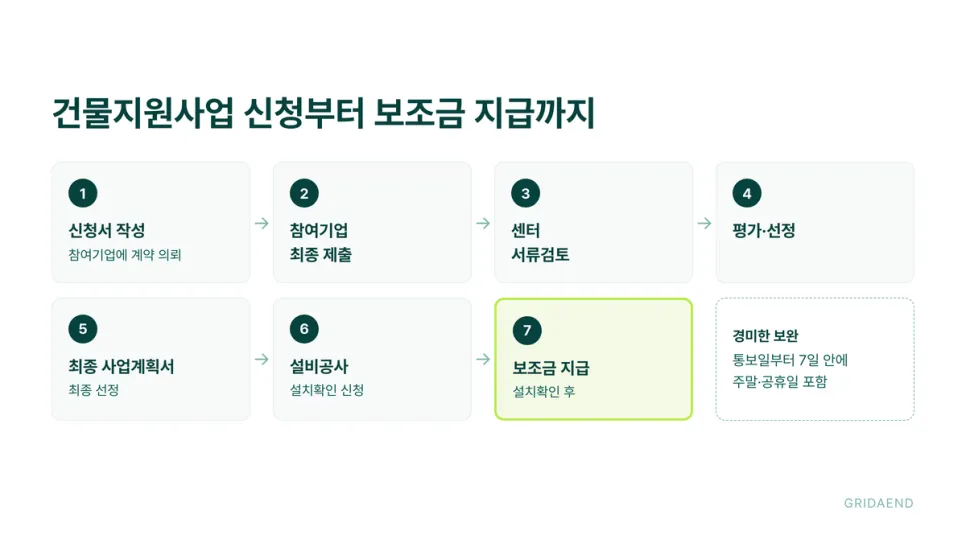

신청은 혼자 하는 구조가 아닙니다. 건물지원사업은 신청자가 신청서를 쓰고, 센터 홈페이지에 공지된 참여기업 가운데 한 곳에 계약을 의뢰합니다. 참여기업이 사업 적합성을 검토해 최종 제출합니다.
그다음은 센터의 서류검토와 평가·선정, 최종 사업계획서 제출, 최종 선정 순서입니다. 설비공사를 마치고 설치확인을 받아야 보조금이 지급됩니다. 서류가 미비하면 사업이 취소될 수 있고, 경미한 보완도 통보일부터 주말·공휴일을 포함해 7일 안에 끝내야 합니다.

선정 뒤에는 기한이 걸립니다. 일반 건물·축사는 선정일로부터 120일, 산단·RE100·공장 가운데 200kW를 넘는 설비는 180일 안에 설치확인 신청까지 마쳐야 합니다. 주말과 공휴일도 기간에 들어갑니다. 지키지 못하면 사업이 취소될 수 있습니다.
우리 건물이 다음 공고에 바로 낼 수 있는 상태인지 점검해 보십시오.
✅ 신청자 이름이 건축물대장상 건물 소유자와 같다
✅ 최근 한전 고지서로 계약종별·계약전력·월 사용량을 확인할 수 있다
✅ 1,000kW 범위를 원한다면 공장등록증명서, 산업단지 입주 증빙, RE100 확인서 가운데 하나가 있다
✅ 개발행위허가가 필요한 사업인지, 받았는지 알고 있다
✅ 조례에 따른 설치의무 건물이 아니고, 같은 사업으로 다른 지원을 중복으로 받지 않았다
비어 있는 항목이 있다면 다음 공고 전에 미리 채워 두시는 편이 좋습니다.
2026년 공고에서는 개발행위허가를 받은 사업이 태양광 예산 안에서 우선 선정됐습니다.
본 글의 내용은 작성 시점의 공개 자료를 바탕으로 정리한 것으로 참고용이며, 제도와 시세는 변동합니다. 투자·계약 판단의 근거로 사용할 수 없습니다.
