한 줄 요약
「송·배전용 전기설비 이용규정」이 2026년 9월 4일자로 개정됐습니다.
「송·배전용 전기설비 이용규정」이 2026년 9월 4일자로 개정됐습니다.

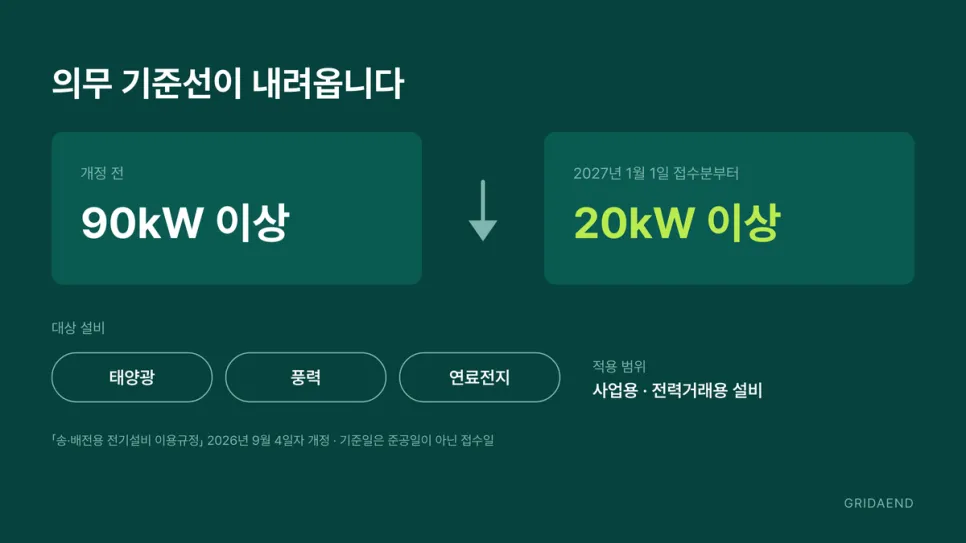

모니터링·제어 장비를 반드시 갖춰야 하는 기준선이 90kW 이상에서 20kW 이상으로 내려왔고, 2027년 1월 1일 접수분부터 적용됩니다. 100kW 언저리 발전소만 해당된다고 알고 계셨다면 이번에 범위가 달라졌는데요.
내 발전소가 대상인지, 언제까지 무엇을 해야 하는지, 비용은 얼마인지 순서대로 정리해 드리겠습니다.

💡 모니터링·제어 장비란?
발전량과 운전 상태를 실시간으로 확인하고, 필요할 때 발전량을 원격으로 조정할 수 있는 설비입니다. 태양광 원격제어가 성립하는 최소 조건이 이 장비입니다.
대상은 태양광만이 아닙니다. 20kW 이상 태양광·풍력·연료전지 가운데 사업용과 전력거래용 설비가 모두 들어갑니다. 적용 시점은 2027년 1월 1일 접수분부터입니다. 준공일이 아니라 접수일이 기준선입니다.

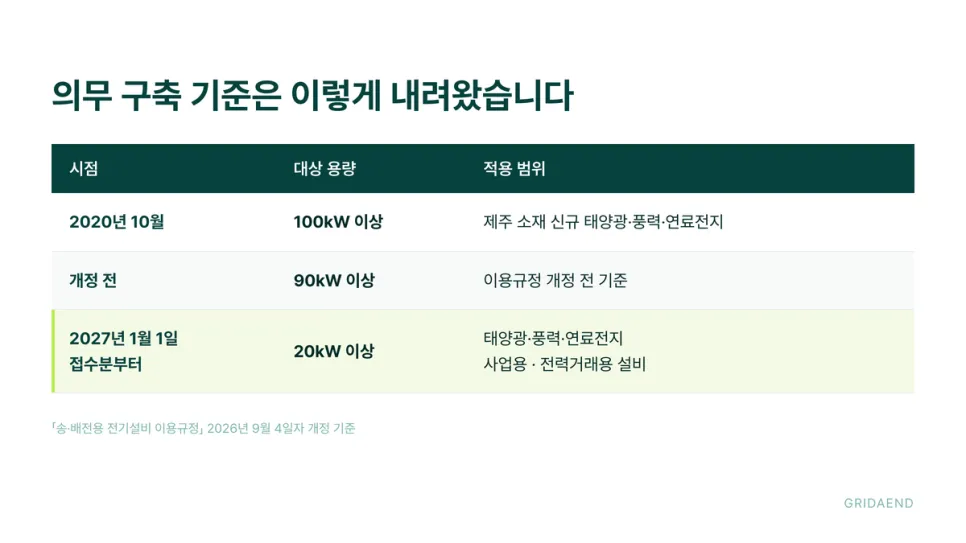

제도가 이번에 새로 생긴 건 아닙니다. 의무 구축은 2020년 10월 제주 소재 100kW 이상 신규 태양광·풍력·연료전지에서 출발했고, 이후 범위가 계속 넓어졌습니다. 이번 개정은 그 연장선에서 기준을 한 번 더 내린 조치입니다.

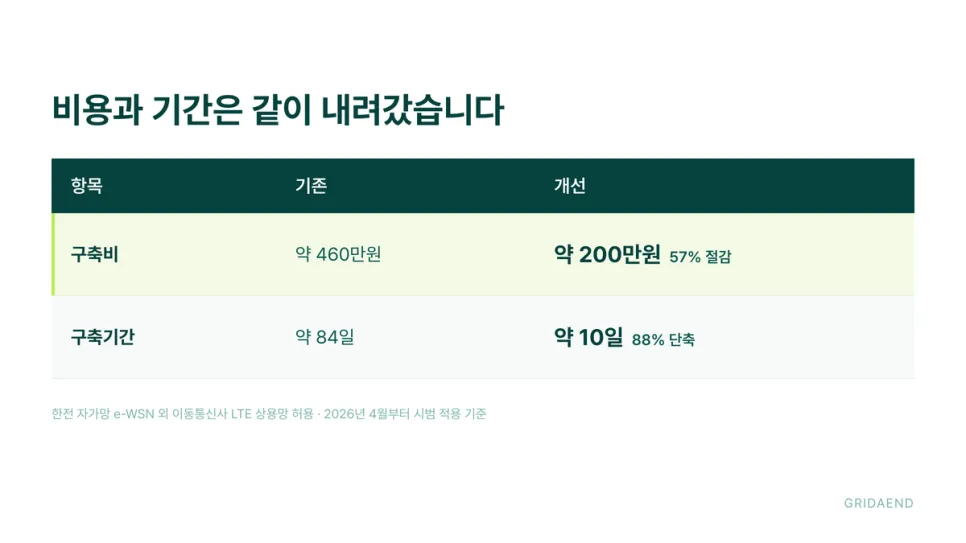

비용이 먼저 걸리실 텐데요. 부담은 오히려 줄었습니다. 한전 자가망인 e-WSN 외에 이동통신사 LTE 상용망을 쓸 수 있게 되면서 구축비가 약 460만원에서 약 200만원으로 57% 내려갔습니다. 구축기간은 약 84일에서 약 10일로 88% 단축됩니다. 다만 이 값은 2026년 4월부터 시범 적용한 기준입니다.

정부가 밝힌 목적은 분명합니다. 지금은 제어가 가능한 일부 발전사에 출력제어가 몰려 있는데, 대상이 넓어지면 이 쏠림이 완화된다는 설명입니다. 설비 고장이나 정지 위험, 발전수익 손실을 예방하는 효과도 함께 제시됐습니다.
해외 사례를 확인해볼까요?
독일은 2021년 25kW 이상, 일본 규슈는 2022년 10kW 이상을 기준으로 잡았습니다.

⚡ 정리하면 기준은 용량, 시계는 접수일입니다.
✅ 설비용량 20kW 이상 태양광·풍력·연료전지
✅ 사업용 또는 전력거래용 설비
✅ 2027년 1월 1일 이후 접수 건
✅ 한전 자가망 대신 LTE 상용망 구축을 검토하는 발전소

장비를 갖추는 일은 의무 이행으로만 끝나지 않습니다. 재생e 준중앙 급전운영 제도는 참여 자원에 RTU(원격소장치)나 신재생자료취득장치 설치를 요구합니다. 감시·제어 설비를 갖춘 발전소가 제도에 들어갈 자격을 먼저 쥐는 구조입니다.
Q. 내 발전소가 20kW 이상이면 장비를 달아야 하나요?
A. 2027년 1월 1일 접수분부터 20kW 이상 태양광·풍력·연료전지가 모니터링·제어 장비 의무 구축 대상입니다. 사업용과 전력거래용 설비가 해당됩니다. 「송·배전용 전기설비 이용규정」 2026년 9월 4일자 개정으로 정해졌습니다.
Q. 기준일은 준공일인가요, 접수일인가요?
A. 접수일입니다. 2027년 1월 1일 접수분부터 적용됩니다. 접수 예정일을 먼저 확정하면 장비 구축 일정을 거기서 역산할 수 있습니다.
Q. 구축비는 얼마나 드나요?
A. 약 200만원입니다. 한전 자가망 외에 이동통신사 LTE 상용망을 쓸 수 있게 되면서 약 460만원에서 57% 내려갔습니다. 구축기간도 약 84일에서 약 10일로 88% 짧아졌습니다. 2026년 4월부터 시범 적용한 기준입니다.
Q. 태양광 원격제어 장비는 태양광에만 해당되나요?
A. 태양광·풍력·연료전지가 모두 대상입니다. 사업용과 전력거래용 설비를 기준으로 하며, 2027년 1월 1일 접수분부터 20kW 이상에 적용됩니다.
Q. 장비를 달면 출력제어가 줄어드나요?
A. 정부가 밝힌 효과는 출력제어 쏠림 완화와 접속 기회 확대입니다. 제어 가능한 발전소가 늘면 일부 발전사에 몰려 있던 제어가 분산되고, 감시·제어 기반 지능형 계통운영으로 접속 기회가 넓어진다는 설명입니다.
본 글의 내용은 작성 시점의 공개 자료를 바탕으로 정리한 것으로 참고용이며, 제도와 시세는 변동합니다. 투자·계약 판단의 근거로 사용할 수 없습니다.
