태양광 패널 표면의 셀 격자 클로즈업

시장 데이터

"데이터센터 전력 42.1TWh" 2040년 전망 따져보니

국내 데이터센터 전력 소비는 2025년 6.2TWh였습니다. 제12차 전력수급기본계획 수립 과정에서 공개된 2040년 전망(안)은 42.1TWh입니다.

발행 2026-09-13읽는 시간 약 6

한 줄 요약

국내 데이터센터 전력 소비는 2025년 6.2TWh였습니다.

국내 데이터센터 전력 소비는 2025년 6.2TWh였습니다.

제12차 전력수급기본계획 수립 과정에서 공개된 2040년 전망(안)은 42.1TWh입니다.

AI가 전기를 얼마나 먹는지 감으로만 이야기되던 항목이 처음으로 숫자로 잡혔는데요.

그 숫자가 재생에너지 사업과 기업 전력조달에 무엇을 바꾸는지 정리해 드리겠습니다.

수요가 늘면 먼저 부담을 받는 쪽은 송전망입니다
수요가 늘면 먼저 부담을 받는 쪽은 송전망입니다
2025년 실적과 2040년 전망(안)입니다
2025년 실적과 2040년 전망(안)입니다

이 숫자는 CPU·GPU 서버 대수를 먼저 전망하고, 거기서 IT 설비 전력사용량을 추정한 다음 PUE를 반영하는 순서로 계산했습니다. GPU는 2030년 26만장, 2040년 67만장으로 전망됐습니다.

💡 PUE란?

데이터센터 전체 소비전력을 IT 장비 소비전력으로 나눈 값입니다. 1에 가까울수록 냉각과 전원 설비에서 새는 전기가 적습니다.

PUE 가정은 2026년 2.18에서 2040년 1.64로 내려갑니다. 냉각 효율은 좋아진다고 봤습니다. 그런데도 총량은 늘어납니다. 서버가 늘어나는 속도가 효율 개선을 앞지릅니다.

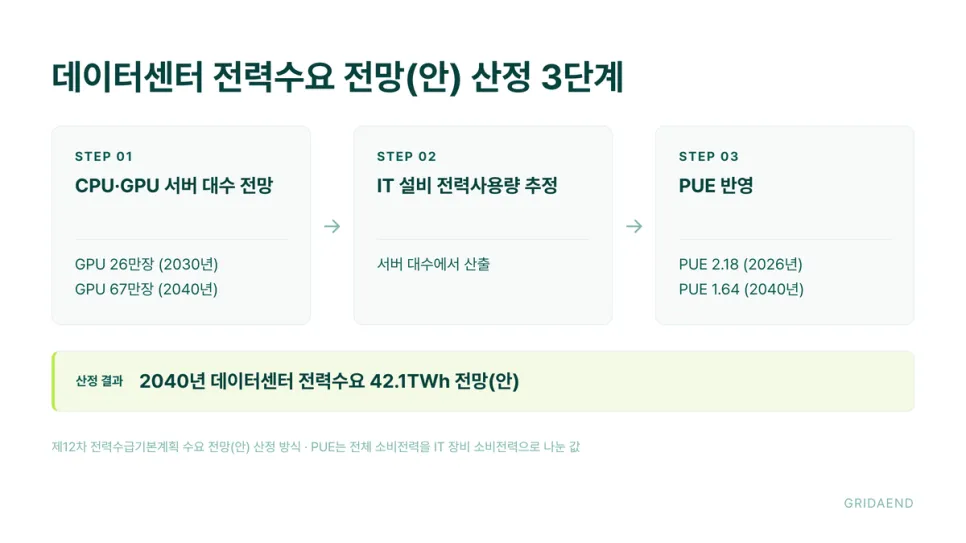

서버 대수에서 출발해 PUE로 마감하는 계산입니다
서버 대수에서 출발해 PUE로 마감하는 계산입니다

데이터센터만의 이야기가 아닙니다. 반도체는 같은 전망(안)에서 2025년 39.5TWh에서 2040년 106.4TWh로 잡혔습니다. 두 산업이 동시에 움직이면 전체 그림이 달라집니다.

2025년 전력소비량 실적은 549.4TWh, 최대전력은 100.9GW였습니다.

2026년 4월 토론회 공개안의 2040년 목표수요는 657.6~694.1TWh, 최대전력은 131.8~138.2GW입니다.

이 전망은 이미 한 번 움직였습니다. 2026년 6월 3대 메가프로젝트 추진계획이 나오자 수요소위원회가 전망을 재검토했고, 8월 20일 토론회에서 상향된 수치가 제시됐습니다. 제12차 전력수급기본계획은 아직 확정 전입니다.

전략환경영향평가와 관계부처 협의, 공청회, 국회 상임위 보고를 거쳐 전력정책심의회 심의에서 확정됩니다.

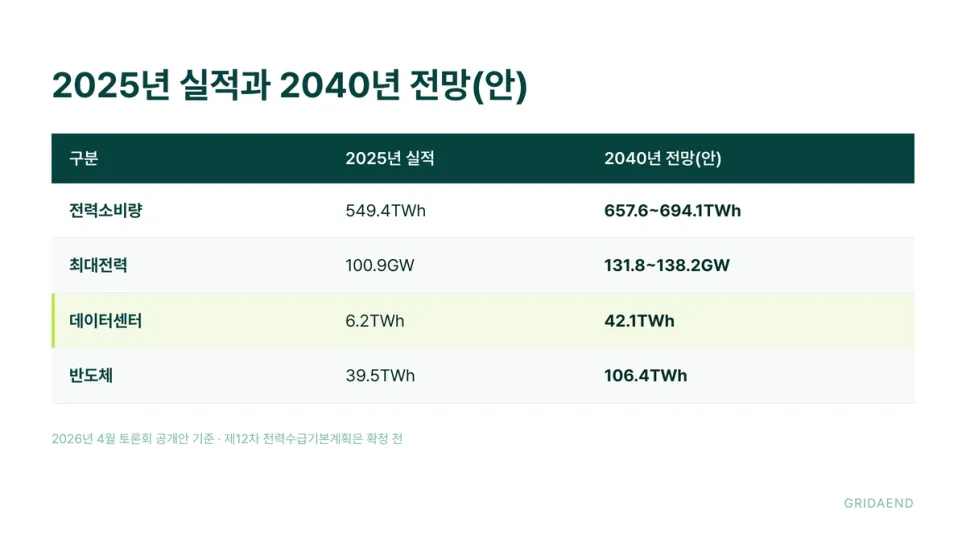

2026년 4월 토론회 공개안 기준입니다
2026년 4월 토론회 공개안 기준입니다

공급 쪽 계획도 같이 나와 있습니다. AI 데이터센터는 1단계로 8.4GW를 구축합니다.

SK 5GW, GS 2.4GW, 네이버 1GW이고, 최종 목표는 18.4GW입니다.

다만 이 부하는 기존 공장 부하와 성질이 다릅니다.

AI 데이터센터는 추론과 학습 연산 과정에서 0.001초 단위로 MW급 전력 변동을 일으킵니다.

전기를 많이 쓰는 게 아니라 급하게 씁니다. 그래서 정부는 2026년 안으로 AI 데이터센터 그리드코드를 수립할 계획입니다.

2026년 8월 27일 연구회가 1차 회의를 열었고, ESS와 UPS 같은 보완설비를 계통 안정화에 활용하는 접속 전략이 검토 대상에 들어갔습니다.

💡 그리드코드란?

전력망에서 안정적으로 전력을 공급받기 위해 갖춰야 하는 기술적 최소 요건입니다.

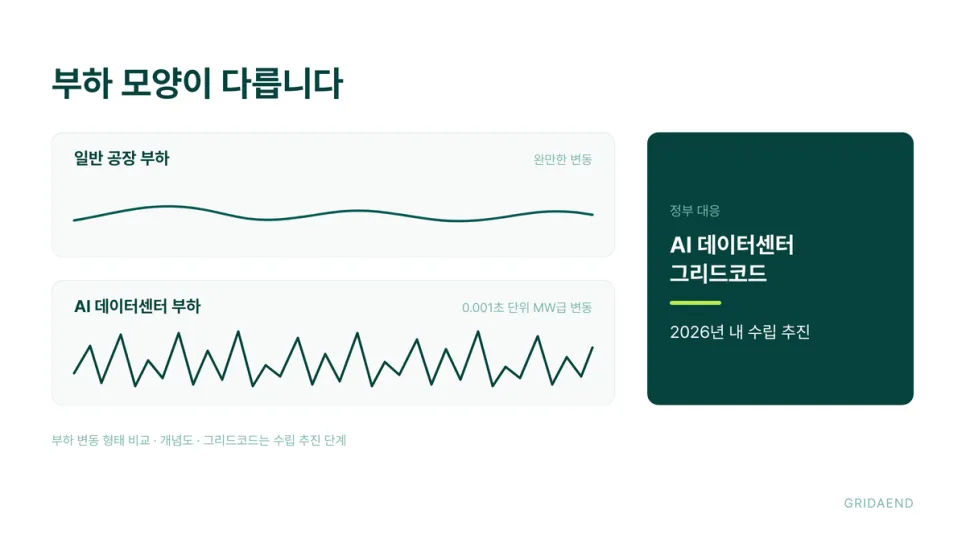

부하 모양이 다르면 접속 규칙도 달라집니다
부하 모양이 다르면 접속 규칙도 달라집니다

그래서 재생에너지 쪽에는 무엇이 달라지는가. 이미 움직이고 있는 항목이 넷입니다.

⚡ 정리하면 수요가 커지는 만큼 공급과 계통도 같이 열립니다.

✅ 재생에너지 보급: 2025년 3.8GW 보급(잠정), 2026년 예산은 1.1조원에서 1.5조원으로 증액

✅ 입지 정보 공개: 345kV 계통 여유 변전소 정보를 공개해 AI 데이터센터 입지를 유도

✅ 요금 체계: AI 데이터센터 전기요금 체계 개편 추진

✅ 계통 선제 구축: 첨단산단과 AI 데이터센터가 즉시 입주하도록 전력망을 먼저 깔고, 기설선로 증설로 신규 건설을 최소화

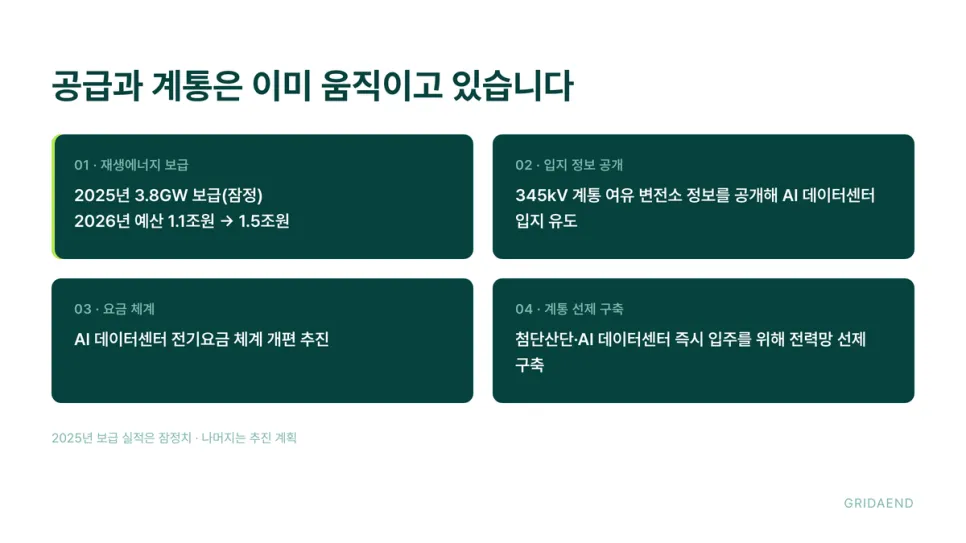

수요가 커지면 공급과 계통이 같이 움직입니다
수요가 커지면 공급과 계통이 같이 움직입니다

2026년 추석 당일 13시 총 전력수요 전망은 47.3GW입니다. 같은 시각 기준 실적은 2023년 50.1GW, 2024년 55.1GW, 2025년 50.1GW입니다. 정부는 2026년 9월 19일부터 11월 15일까지 58일을 가을철 대책기간으로 잡았습니다.

과거 전력수급 대책은 여름·겨울의 전력부족 대응이 중심이었습니다. 지금 현안은 봄·가을의 전력과잉입니다.

재생에너지가 빠르게 늘면서 생긴 변화입니다. 장기 수요와 단기 수급이 서로 다른 방향을 보는 구간인데요.

발전사업자에게는 이 간극이 곧 출력제어로 돌아옵니다.

기업 담당자 입장에서 읽으면 순서가 하나 잡힙니다. 전기를 많이 쓰는 사업장일수록 어디에 짓느냐가 계약보다 먼저입니다. 345kV 여유 변전소 정보를 공개하는 이유가 그것입니다.

발전 쪽은 반대 방향에서 같은 그림을 봅니다. 수요가 커진다는 건 팔 자리가 생긴다는 뜻인데요.

다만 그 전기가 계통에 실려야 값이 됩니다.

12차 전기본의 송변전 계획은 2026년 9~10월 연속 토론회에서 다뤄질 예정입니다.

Q. 데이터센터 전력수요는 얼마나 늘어나나요?

A. 2025년 6.2TWh에서 2040년 42.1TWh로 전망(안)에 담겼습니다. 제12차 전력수급기본계획 수립 과정에서 2026년 4월 토론회에 공개된 값입니다. 제12차 계획은 아직 확정 전이라 확정된 수치가 아닙니다.

Q. 이 전망은 어떤 방식으로 계산했나요?

A. CPU·GPU 서버 대수 전망에서 출발합니다. 서버 대수로 IT 설비 전력사용량을 추정한 뒤 PUE를 반영합니다. GPU는 2030년 26만장, 2040년 67만장으로 잡았고 PUE는 2026년 2.18에서 2040년 1.64로 내려가는 것을 전제했습니다.

Q. AI 데이터센터 전력은 왜 따로 규칙을 만드나요?

A. 부하 변동 폭이 크기 때문입니다. 추론·학습 연산 과정에서 0.001초 단위로 MW급 전력 변동이 생기고, 하이퍼스케일급은 GW급 전력이 필요합니다. 정부는 2026년 안으로 AI 데이터센터 그리드코드를 수립할 계획입니다.

Q. 국내 AI 데이터센터는 몇 GW나 지어지나요?

A. 1단계 구축 규모가 8.4GW입니다. SK 5GW, GS 2.4GW, 네이버 1GW로 2026년 6월 3대 메가프로젝트 국민보고회에서 공개됐습니다. 최종 구축 목표는 18.4GW입니다.

Q. 12차 전력수급기본계획은 어떤 절차로 확정되나요?

A. 전략환경영향평가와 관계부처 협의, 공청회, 국회 상임위 보고를 거쳐 전력정책심의회 심의에서 확정됩니다. 2026년 9~10월에는 신규원전과 석탄발전 폐지 로드맵, 전력시장 개편방향, 송변전 계획을 주제로 연속 토론회가 열릴 예정입니다.

본 글의 내용은 작성 시점의 공개 자료를 바탕으로 정리한 것으로 참고용이며, 제도와 시세는 변동합니다. 투자·계약 판단의 근거로 사용할 수 없습니다.
